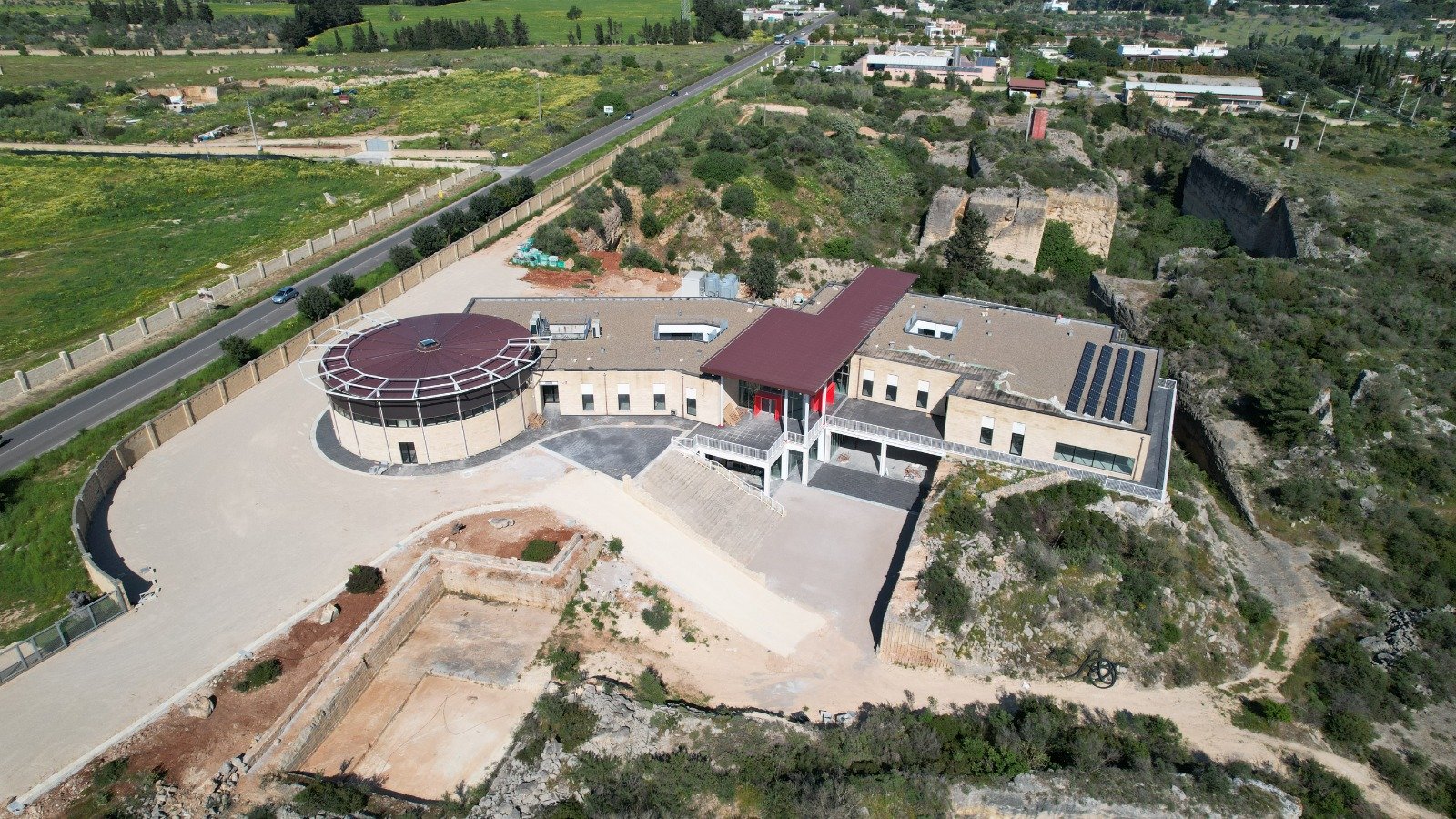

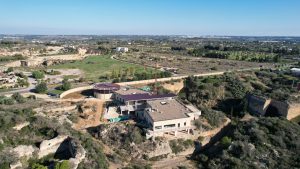

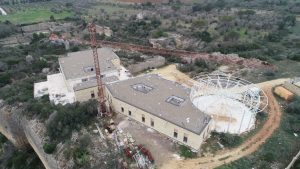

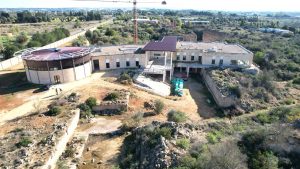

Di seguito lo stato dei lavori aggiornato ad oggi.

Clicca e Condividi: Il Centro Ilma VIDEO – AGGIORNAMENTO DICEMBRE 2022

2023/Aprile – posa pavimenti

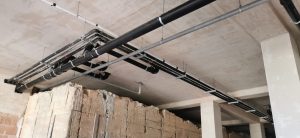

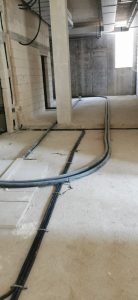

2022/Dicembre – posa impianti

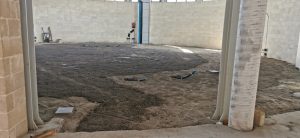

2022/Gennaio – posa pavimenti bagni e spogliatoi

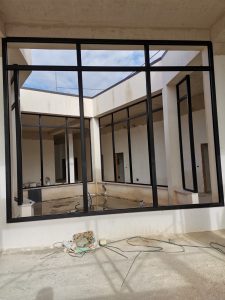

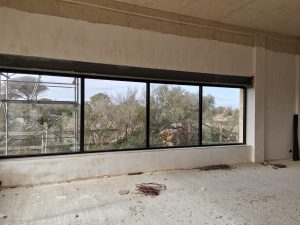

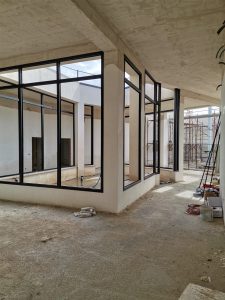

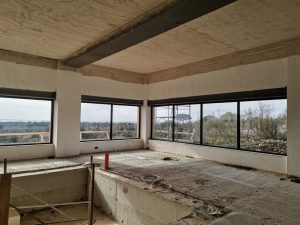

2021/Gennaio – posa infissi e vetrate zona hall accettazione e zona riabilitazione (piscina, palestra, spogliatoi)

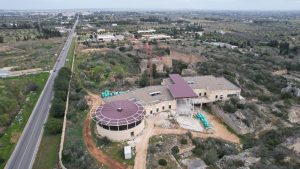

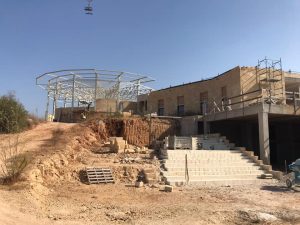

2020/Settembre – posa rivestimento in carparo del centro multimediale, realizzazione della scala di ingresso alla zona ricerca

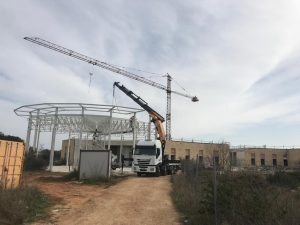

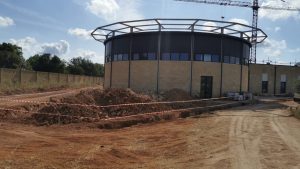

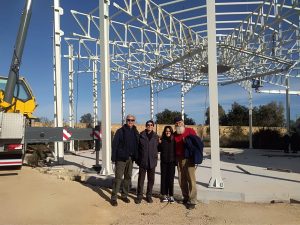

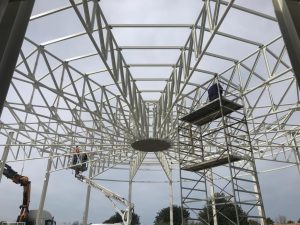

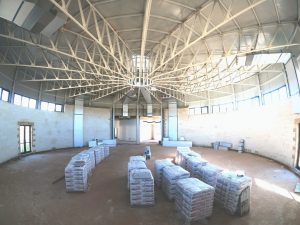

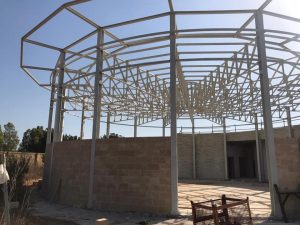

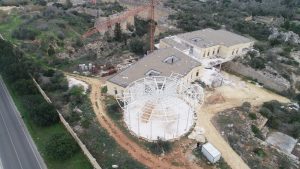

2020/Febbraio – posa struttura in acciaio del Centro Multimediale

2019/Settembre – Ottobre – Impianti elettrici, massetto, intonacatura, scavi passerella pedonale ingresso area ricerca, ordine infissi interni ed esterni

2019/Maggio – completamento posa massetto per pavimenti

2019/Gennaio – ordine rivestimenti e pavimenti; progettazione esecutiva del centro multimediale completata

2018/Dicembre – completamento progettazione esecutiva impianto di condizionamento; intonacatura soffitti; progettazione antincendio

2018/Febbraio – completamento rivestimento esterno in carparo e presentazione domande di allaccio per la realizzazione della cabina enel e impianto idraulico e fognario

2017/Settembre – esecuzione dello scavo del centro multimediale; posa impianto elettrico

2018/Giugno – progettazione impianto elettrico

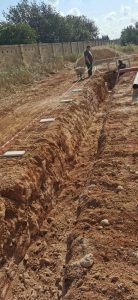

2017/Settembre – Avvio procedure per richiesta allacci AQP, energia elettrica e rete fognaria / esecuzione delle tracce per installazione sanitari ed infissi

2017/Giugno – fine opere edilizie primo blocco (Riabilitazione e Area Ricerca).

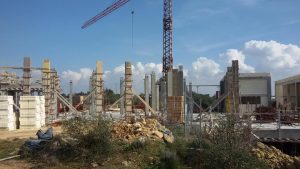

2017/Marzo – sollevamento mura secondo e terzo blocco

2016/ Novembre – gettata di cemento secondo blocco e suddivisione degli spazi interni al primo blocco. Da Settembre a Novembre sono necessitate verifiche tecniche e nuovi calcoli alle strutture vista la complessità dell’opera realizzata su una ex-cava. I lavori hanno subito un rallentamento di 40 giorni.

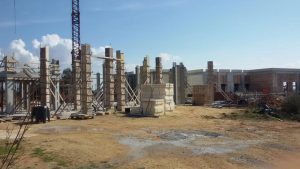

2016/ Settembre – scavi secondo blocco e realizzazione tramezzature primo blocco

2016/ Giugno – Avvio lavori degli ambulatori

2016 / Marzo – Posa del tetto finale del primo piano del primo blocco. Seguirà la posa delle fondamenta per la realizzazione degli ambulatori relativi al secondo blocco.

2016 / Febbraio – Realizzazione del primo piano in corso e completamento del tetto

2011 – Bando Gara di appalto per la realizzazione del primo modulo e aggiudicazione alla ditta Nicolì Srl di Lequile

2008 – Avvio lavori per la realizzazione del muro di recinzione

2002/2010 – Avvio e completamento dell’iter autorizzatorio alla realizzazione del Centro Ilma

2002 – Acquisto dell’area 7 ettari ex cave alle porte di Gallipoli
